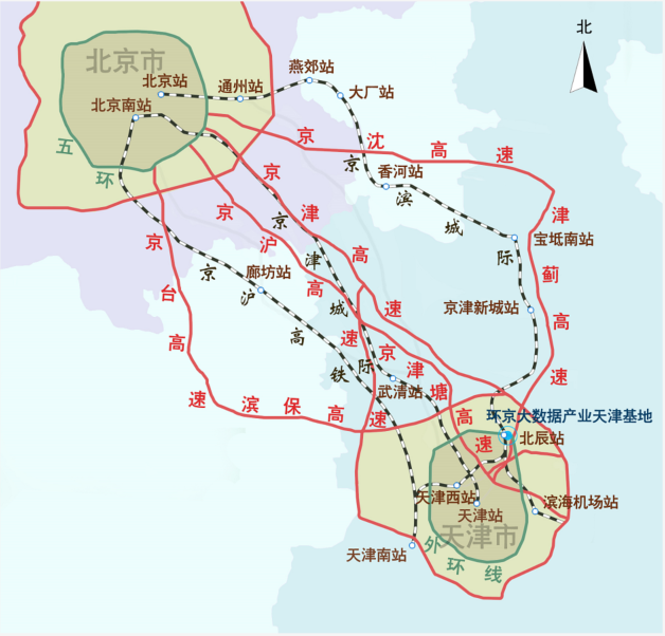

• 园区占地面积约为300亩,分为:云数据中心机房、科研办公、生活配套及电站区域
• 建筑总面积约33.5万平方米,新建数据中心机房及产研办公30万平方米,生活配套3.5万平米
• 一期建设内容及工期:利旧现有办公楼及改扩建配套区域,两栋数据中心土建及机电安装。计划2020年底完成结构封顶,2021年9月完成装修及机电安装
环京大数据产业天津基地项目机房楼采用模块化,按《数据中心设计规范》GB74-2017中A级机房标准及Uptime T3级别设计
每栋楼各引入双路10kV电源,互为备用,备用电源采用柴油发电机,并机母线采用单母线分段,机房配电系统按层设置
主机房采用间接蒸发冷却空调,设置在每层室外钢平台上,机房侧墙静压箱送风,吊顶回风,整体PUE小于1.25
基地自建220KV变电站,是天津市环网站点,高压侧进线分别来自国网“北郊”和“东丽”500KV变电站,规划供电容量共计480MVA,具有极高供电可靠性和电能质量
